• 个性签名
  • 格言大全
  • 名言大全
  • 笑话大全
  • 知识问答
  • 生活家居
  • 星座运势
  • 宝宝起名
  • 休闲爱好
  • 百科大全
  • 混凝土浇筑后多久拆模板(打完混凝土什么时候可以拆模板)

    栏目: 百科 日期:2022-11-22 10:00:36 浏览量(来源:小窦

    [摘要]混凝土浇注完之后,什么时候才能拆除模板?如果按现场一线施工角度来说:底模三层楼一个周期,侧模的话,只要浇筑完混凝土,板面硬化能走人了,墙模,柱模这类侧模就能拆了...

    混凝土浇注完之后,什么时候才能拆除模板?

    如果按现场一线施工角度来说:

    底模三层楼一个周期,侧模的话,只要浇筑完混凝土,板面硬化能走人了,墙模,柱模这类侧模就能拆了。

    施工第一线实操和施工方案的规范理论还是不同的,按理论,必须达到规定强度才能拆模。但现实中,往往不可能循规蹈矩,为了赶工期,早拆模是常有的事!

    侧模拆模,只要混凝土硬化,可能浇筑完半天就拆了,天气热的话时间也许更短。

    因为楼板面一硬化,木工就会赶时间,赶紧拆模,把侧模赶紧拆除堆放到上面的板面上堆放好,再把下下一层的顶板底模和支撑也拆了备用,这时候钢筋工的墙柱钢筋也绑扎的差不多了,然后就会抓紧时间把墙柱的一面模板先立起来

    等报验监理墙柱钢筋验收完成后,另一面模板也抓紧立起来合模基础,然后把楼下面第二层的顶模和支撑再运到上面,开始支顶板,顶板支好就等着顶板钢筋绑扎、验收、浇筑。

    混凝土浇注完之后,什么时候才能拆除模板?

    混凝土最快几天可以拆模?

    不同的混凝土构件类型,不同的部位并受气温的影响,拆模具体时间是不一样的,也是不确定的。但对拆模强度是有规范要求的。欲知更加细致的回答,请往下看:

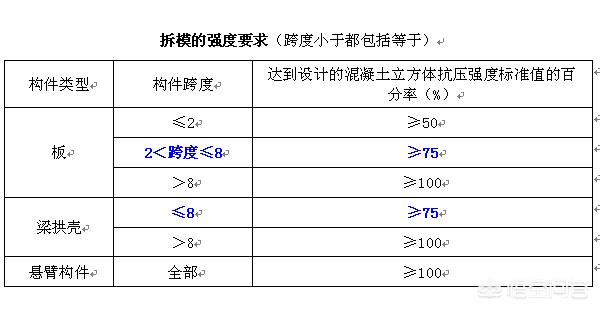

    1.不同类型的构件,拆模时混凝土强度要求,见下表:

    这需要我们在浇筑混凝土时,在相同部位留置混凝土试块,与现场同条件养护之,测得混凝土强度达到上表规定时,方可拆模。模板为周转材料,不要一味追求成本,可以多配几套模板。一可以加快进度,二可以使得混凝土成型美观。夏天温度高,强度来的快,拆模时间就短,冬天反之。

    2.如果不同尺寸的梁出现在同一板上,则必须按最大尺寸的梁要求所需达到的抗压强度拆模。见下图:

    3.不承重的侧模

    在常温条件下,混凝土强度达到1MPa(1N/mm2),即可拆除,一般1天至2天时间,避免棱角破坏。

    4.浇筑完混凝土后,不要过早的上建筑材料,一般要求强度达到1.2N/mm2后,才能上人施工。

    5.过早的拆模危害多多,产生裂缝,渗水,严重的影响结构的安全和耐久性。

    ——END——

    上一页12下一页
